Въведение:вконструкция от стоманена конструкция, „наземно сглобяване + интегрално повдигане с тежък кран“ (сглобяване на конструкцията изцяло на земята и повдигането й в позиция като единична единица с помощта на тежки кранове) е един от най-рентабилните, безопасни и качествено контролирани строителни методи, налични днес.
В сравнение с "разхлабеното сглобяване на голяма надморска височина" (сглобяване на компоненти част по част високо във въздуха), този метод значително намалява опасната работа на височина, намалява нивата на дефекти при заваряване и ефективно контролира структурната деформация. Това обаче изисква стриктна подготовка на терена, високопрецизна настройка на приспособлението за монтаж, стриктни инженерни изчисления за повдигане и безупречна сигнализация и командване на място.
По-долу е изчерпателно и стандартизирано техническо ръководство застоманена конструкция на мястомонтаж и интегрално повдигане—структурирани с ясни работни процеси и практични, ясни технически изисквания за лесна справка.
Логика на работния процес на конструкцията: Фабрично предварително производство на стоманени компоненти в секции → Сглобяване на земята на място върху приспособления → Корекция на заваряване, инспекция на заваръчните шевове (NDT) и корекция на боята → Еднокомпонентно интегрално повдигане на позиция → Фиксиране и структурно подравняване.
• Наземна работа през цялото време: Първичните операции се извършват на земята, което драстично намалява рисковете от падане и опасностите от голяма надморска височина.
• Контролируемо качество: Сглобяването, заваряването и подравняването се извършват в стабилна, достъпна земна среда, осигурявайки превъзходна прецизност и качество на изработка.
• Висока строителна ефективност: Заваряването на голяма надморска височина и болтовете са сведени до минимум, което значително ускорява напредъка на строителството.
• Изисква се голяма площ за сглобяване: Изисква просторна, равна и добре уплътнена площ за сглобяване на място.
• Тежко оборудване и стриктни проверки: Изисква високотонажни повдигащи кранове и строги инженерни изчисления за условията на повдигане и товароносимостта на почвата.
Изграждане на открита стоманена конструкция, като стоманени ферми с голям обхват, покривни стоманени модули, стоманени рамки с много разстояния и монтажни греди за тежък кран.
Стандартен поток на процеса: Подготовка на конструкцията → Изравняване и уплътняване на площадката → Настройка и приемане на монтажни приспособления → Получаване и повторна проверка на компоненти → Сглобяване на земята → Заваръчни работи → Тестване на заварки (NDT) и корекция на антикорозионна боя → Настройка на повдигаща скоба и такелаж → Тест за пробно повдигане → Официално интегрално повдигане → Позициониране, фино регулиране и Временно фиксиране → Повторна проверка на осите на решетката и надморската височина → Постоянно свързване и закрепване → Отстраняване на такелажа → Приемане на проекта → Демонтаж на приспособлението за монтаж
Ако предварителната подготовка е недостатъчна, лесно могат да възникнат проблеми като структурна деформация, преобръщане или грешки в размерите по време на монтажа и повдигането. Съсредоточете се стриктно върху тези 4 основни задачи:
• Първо планирайте: Подгответе специална схема за повдигане. За високорискови, супер критични операции експертният преглед и официалното одобрение са задължителни. Пълни подробни инженерни изчисления за условията на работа на крана, напрежението на елементите, носещата способност на земята и точковите натоварвания на повдигане.
• Проверка на материали и документи: Проверете фабричните сертификати за съответствие, протоколите от изпитванията на мелницата (MTR), записите от фабричните неразрушителни изпитвания (NDT) и листовете за проверка на размерите. Строго предотвратявайте влизането на всякакви несъответстващи компоненти на работната площадка.
• Планиране на оформлението на обекта: Ясно определете отделни зони за складиране на компоненти, работа по сглобяване на земята и позициониране на движението на крана/изместването на конзоли. За основи с мека почва, изкопайте и заменете със здрав обратен насип, уплътнете и павирайте/втвърдете земята предварително.
• Инструктаж за безопасност на персонала: Заварчиците, кранистите, сигналистите и монтажниците трябва да притежават валидни сертификати за квалификация. Провеждайте задълбочени инструктажи за безопасност и технически инструктажи за всички работници, като изяснявате индивидуалните отговорности и забраните за безопасност.
Приспособлението за сглобяване (основна опорна рамка) е от съществено значение за прецизното сглобяване. Случаен монтаж или нестандартни, импровизирани рамки са строго забранени!
• Използвайте стандартна структурна стомана: Изработвайте шаблони, като използвате национални стандартни стоманени профили, за да осигурите адекватна твърдост и стабилност, предотвратявайки слягане на земята, структурна деформация или разклащане след натоварване.
• Прецизно очертаване и позициониране: Прецизно оформяне на водещите линии; стриктно контролирайте осите на мрежата, надморската височина и хоризонталността. За компоненти с голям обхват изградете предварителна извивка (преднамерена извивка нагоре) в съответствие с проектните спецификации, за да противодействате на бъдещо провисване при експлоатационни натоварвания.
• Специална проверка и подписване: Трябва да се извърши специализирана проверка след завършване на настройката на джига. Записвайте и архивирайте всички измервания на размерите, височината и равнинността. Джигът може да се използва само след официално подписване

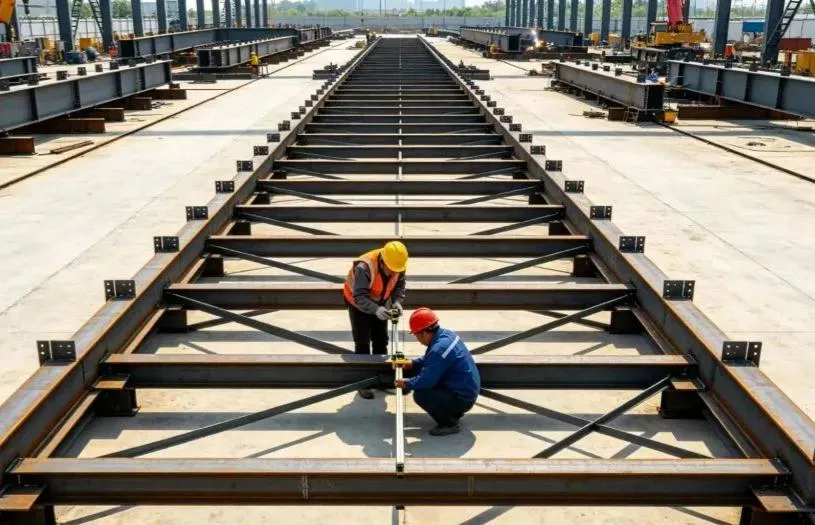

Сглобяването на земята е ключовият процес за контролиране на цялостното структурно качество. Прецизният контрол е важен:
• Проверка на входящ компонент: Проверете всеки компонент при пристигането за външен вид, деформация при транспортиране, защитни покрития и подравняване на отворите за болтове. Изправете и коригирайте всички незначителни деформации преди сглобяването.
• Позициониране и регулиране на приспособлението: След като поставите компонентите върху приспособлението, използвайте хидравлични крикове и обтегачи, за да настроите фино и стриктно да контролирате обхвата, линиите на осите, надморската височина, междината на корена (междината за напасване на фугата) и вертикалното подравняване.
• Заваряване с прихващане от сертифицирани заварчици: Сертифицираните заварчици трябва да извършват заваряване с прихващане (временно задържане на заварки). Дължината на заваръчния шев и размерът на крака на филета трябва да отговарят на техническите стандарти, предотвратявайки порьозност, пукнатини и други дефекти при заваряване.
• Симетрично заваряване и облекчаване на напрежението: Официалното заваряване трябва стриктно да следва принципите на „симетрично заваряване“ и „заваряване със задна стъпка“ (заваряване в къси редуващи се сегменти), за да се освободи равномерно топлинното напрежение и да се минимизира изкривяването. За дебели стоманени плочи стриктно прилагайте предварително загряване и контрол на температурата между проходите.
• Проверка след сглобяването: След като сглобяването приключи, измерете отново щателно общите размери, стойностите на наклона и страничната праволинейност, за да гарантирате пълно съответствие с инженерните кодове и проектните чертежи.
• Безразрушителен тест (NDT): Извършете ултразвуков тест (UT) или радиографски тест (RT) според проектните спецификации. Всяка несъответстваща заварка трябва да бъде напълно издълбана, заварена отново и повторно тествана до 100% квалифициране.
• Почистване и пребоядисване: Изгладете заварените фуги, отстранете ръждата, шлаката и пръските и незабавно нанесете подходящ антикорозионен грунд и горно покритие, за да осигурите непрекъсната и непокътната защитна система на покритие.
• Повърхностна защита: Защитете високоякостните фрикционни контактни повърхности на болтовете, отворите за болтове и завършените слоеве боя от пръски от заваряване, замърсяване с грес/масло и механични драскотини.
Правило за безопасност при повдигане на ядрото: Никога не променяйте точките на повдигане без разрешение, никога не смесвайте несъответстващ такелаж и никога не подлагайте компонентите на неподходящи сили.

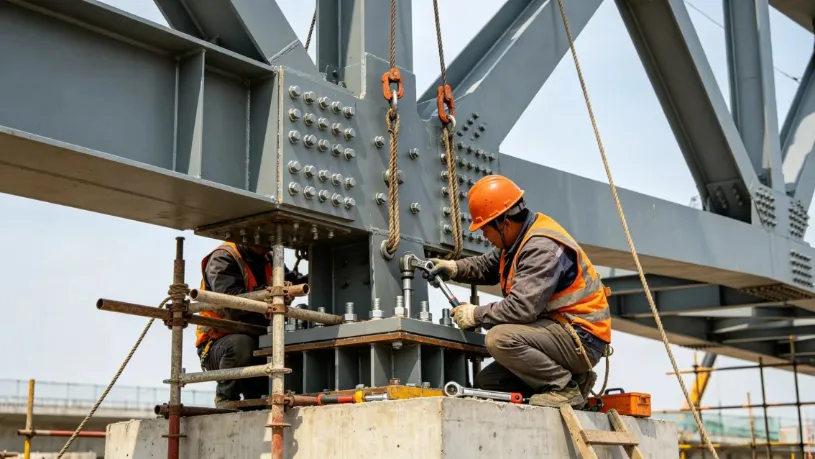

• Използвайте проектирани уши за повдигане: Винаги използвайте предварително проектирани, фабрично проектирани уши за повдигане (уши за подложки). Неодобрено заваряване на място или пробиване на отвори за импровизирани точки за повдигане е строго забранено. Всички заварки на повдигащи уши трябва да бъдат подложени на 100% NDT проверка.
• Изчисляване на капацитета на такелажа: Изберете стоманени телени въжета, скоби и повдигащи сапани строго въз основа на изчислените натоварвания, включващи коефициенти на безопасност при динамично натоварване. Претоварването е строго забранено.
• Ъглови протектори: Инсталирайте ъглови протектори (омекотители/предпазители за ръбове) във всички остри ъгли и ръбове на стоманените елементи, за да предотвратите срязване или повреда на телени въжета.
• Временна армировка: Добавете временни укрепващи подпори/елементи към структурно тънки или тънкостенни секции (като дълги ферми), за да предотвратите усукване, изкълчване или локална деформация по време на повдигане.
Пробният асансьор е последната защитна бариера срещу инциденти с повдигане.

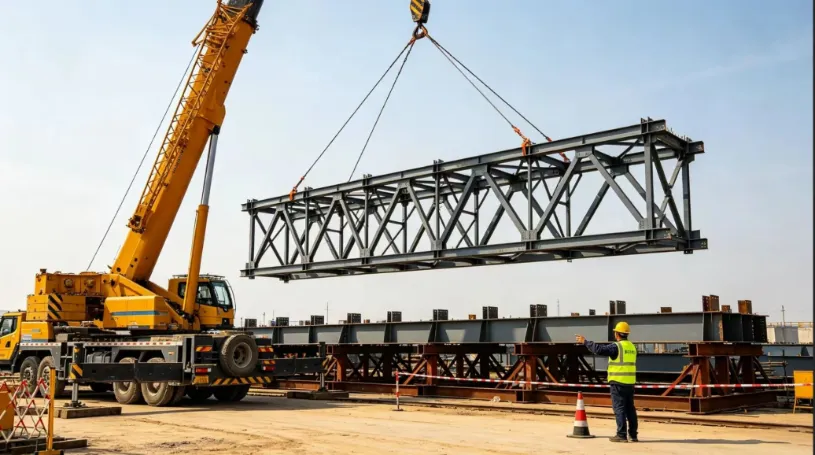

• Повдигане и зависване: Плавно повдигнете компонента на 200–300 mm от приспособлението за сглобяване и го задръжте във въздуха за 5 до 10 минути.
• Изчерпателна инспекция: щателно проверете: условията на натоварване в точките на повдигане, деформация на такелажа, цялостна и локална деформация на елементите, стабилност на крана, слягане на земята под конзолни греди и всякаква намеса или захващане на приспособлението.
• Незабавно спускане при аномалия: Ако се наблюдава необичаен шум, структурно изкривяване или прекомерно слягане на земята, незабавно спуснете компонента обратно върху приспособлението. Официалното повдигане може да продължи само след одобрение на коригиращи действия.
• Унифицирана сигнализация от един човек: Операциите трябва да се ръководят от един назначен командир за сигнализация, използвайки стандартизирани ръчни сигнали и гласови команди. Сигнализацията от няколко лица и хаотичните операции са строго забранени.
• Гладки движения на крана: Повдигането, завъртането (люлеенето) и повдигането на стрелата трябва да останат плавни и бавни през цялото време. Избягвайте рязко спиране, резки завои или ударни натоварвания. Наземният екипаж трябва да използва въжета (водещи въжета), за да стабилизира ориентацията на компонента и да предотврати сблъсък със съществуващи конструкции.
• Позициониране и незабавна временна опора: След като сте седнали върху постоянните опори, прецизно настройте осите на мрежата, надморската височина и вертикалния отвес. Незабавно монтирайте временни опорни подпори и затегнете кабелите.
• Core Safety Red Line: Никога не освобождавайте куката на крана, докато нестоманена конструкцияобразува стабилна, самоподдържаща се структурна система.
• На първо място високоякостни болтове: Дайте приоритет на високоякостните болтове. Следвайте стриктно двустепенната последователност на затягане: „Първоначално затягане → Окончателно затягане с въртящ момент“. Маркирайте ясно всеки болт след окончателното затягане, за да предотвратите пропускане, разхлабване или пренатягане на болтове.
• Заваряване на снаждане на място: Извършване на челни заварки и снаждане на място в многопроходни слоеве и провеждане на безразрушителен тест (NDT) веднага след завършване.
• Повторно измерване на цялостната конструкция: Измерете отново всички общи размери, височини и стойности на деформация. След като бъдете сертифицирани като съвместими, демонтирайте безопасно повдигащото оборудване, временните опори и приспособлението за заземяване.
• Ремонт на покритие и предаване: Поправете всички повредени антикорозионни и огнеупорни покрития в засегнатите зони, за да завършите завършената инсталация.
• Твърда основа на приспособлението: Земята под приспособлението за сглобяване трябва да е твърда, уплътнена и равна. Сглобяването е строго забранено върху мека почва или подгизнала земя по време на дъждовно време, за да се предотврати неравномерно слягане.
• Стриктно управление на предварителната извивка: Точно настройте предизвивката (преднамерена извивка нагоре) за елементи с голям размах според проектните стойности. Проверете отново измерванията преди и след сглобяването, за да предотвратите провисване надолу след изправяне.
• Ограничения за заваряване при сурови метеорологични условия: Незабавно прекратете заваряването на открито по време на силен вятър, дъжд, сняг или минусови температури. Уверете се, че влажните стоманени повърхности са напълно изсушени с горелки, преди да възобновите заваряването.
• Защитете повърхностите на триене на болтовете с висока якост: Защитете стриктно контактните повърхности на триене на болтовете. Строго е забранено шлайфане, замърсяване с масло или изгаряне от пръски от заваръчния шев, като се гарантира, че коефициентът на приплъзване отговаря на инженерните стандарти.
• Метеорологични забрани: Вдигането е строго забранено по време на силен вятър от сила 6 и повече (скорост на вятъра ≥ 10,8 m/s), гъста мъгла, силен дъжд или когато нощното осветление е недостатъчно.
• Опора за конзолни греди на крана: Контурните конзоли на крана трябва да бъдат напълно поддържани от дебели стоманени плочи за разпределение на натоварването върху здрава, проверена земя, за да се предотврати преобръщане на крана или пробиване на конзолни греди.
• Твърда зона за изключване на безопасност: Установете твърда бариера и чиста зона за изключване в рамките на работния радиус на крана. На неупълномощен персонал е строго забранено влизането, преминаването или престоят в района.
• Проверка на такелажа преди смяна: Проверявайте цялото подемно оборудване, хардуер за такелаж и телени въжета преди всяка работна смяна. Сменете незабавно, ако счупени жични нишки, прекомерно износване или прегъвания/деформации надхвърлят допустимите граници.
• Прекомерна деформация на компонента: Предварително зададено извиване на конструкцията, добавете временни усилващи подпори, следвайте симетрични последователности на заваряване и извършете пълни проверки на натоварването при условия на повдигане.
• Повреда при разкъсване на повдигаща уши: Извършете специализиран структурен дизайн за повдигащи уши, осигурете заваряване с пълно проникване със 100% NDT инспекция и строго забранете неодобрените импровизирани точки на повдигане.
• Слягане на земята или накланяне на крана: Проверете и втвърдете земята предварително, поставете тежки стоманени плочи под конзоли и наблюдавайте слягането на земята по време на пробното повдигане.
• Структурна нестабилност след поставяне: Бързо монтирайте въжета и временни опорни подпори, като стриктно спазвате принципа: "Никога не освобождавайте куката на крана, преди конструкцията да е закрепена."
• Нестандартни болтове с висока якост: Строго защитавайте контактните повърхности на триене, прилагайте стандартизирани процедури за затягане на въртящия момент и проверете и маркирайте с цвят всеки отделен болт след завършване.
Основната управленска логика намонтаж на стоманена конструкция на мястои цялостното повдигане може да се обобщи като: прецизно сглобяване на земята, твърд контрол на джига, стриктно изчисление на повдигането, плавно и стабилно повдигане и никога не освобождаване на куката преди закрепване.
Чрез стриктно управление на четирите критични стълба – качество на приспособлението, деформация при заваряване, условия на натоварване при повдигане и временна структурна стабилност – могат да бъдат предотвратени най-често срещаните дефекти в конструкцията и инциденти, свързани с безопасността, осигурявайки безопасно, надеждно и ефикасно решение за инженерство на стоманени конструкции с големи разстояния.
