Методи за монтаж на стоманени конструкции

С изключителни предимства като висока якост, леко собствено тегло, високо ниво на индустриализация и кратък период на строителство,стоманени конструкцииса се превърнали в основна структурна форма на модерни промишлени предприятия, големи обществени сгради и супер високи сгради. Монтажът и изграждането на стоманени конструкции служи като ключова връзка, свързваща проектните чертежи и физическите сгради, а технологията на тяхното изграждане и контролът на качеството пряко влияят върху безопасността и дълготрайността на конструкциите. Започвайки от подготовката на строителството, този документ систематично сортира основните технически точки за монтаж на различни стоманени конструкции, включително едноетажни, многоетажни и високи стоманени конструкции, както и стоманени решетъчни конструкции, така че да предостави справки за организация на строителството на място и контрол на качеството.



Строителна подготовка

Първо трябва да се изготви техническа схема на монтажа. Монтажът на части се прилага за едноетажни стоманени конструкции, докато комплексният монтаж се прилага за покривни системи и многоетажни стоманени конструкции. В допълнение, подемно оборудване, строителни машини, стоманени компоненти, заваръчни материали и крепежни елементи трябва да бъдат напълно оборудвани. Нивелацията на фундаментите на колоните, осите и анкерните болтове трябва да се провери повторно, стоманените компоненти да се почистят и да се маркират линиите за позициониране.



Installation Methods of Steel Structures

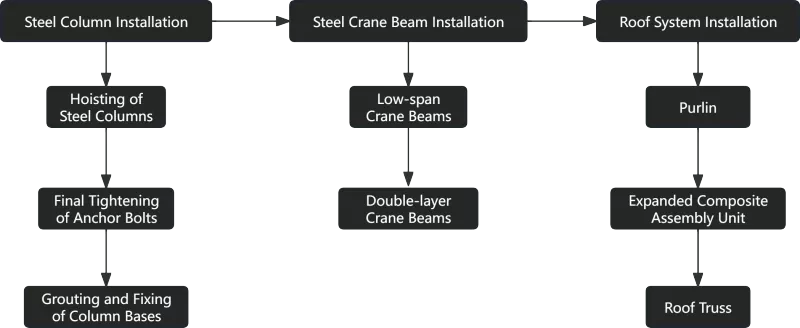

Монтаж на едноетажни стоманени конструкции

Стоманените колони се повдигат чрез едноточково директно закрепване. След подравняване с анкерни болтове за временно фиксиране, тяхното положение и вертикалност се калибрират. Окончателното затягане на болтовете и заваряването на опорните плочи трябва да се извърши преди фугирането на колонните основи. Кран гредите се повдигат с двуточково закрепване и са оборудвани с въжета за предпазване от сблъсък; тяхната височина, ос и вертикалност се регулират след позициониране. Покривните ферми трябва да се повдигат само след като стоманените колони са стабилизирани. Компонентите на покрива могат да бъдат предварително сглобени в твърди интегрални единици за повдигане, а греди трябва да бъдат монтирани след поставянето на покривните ферми.



Installation Methods of Steel Structures

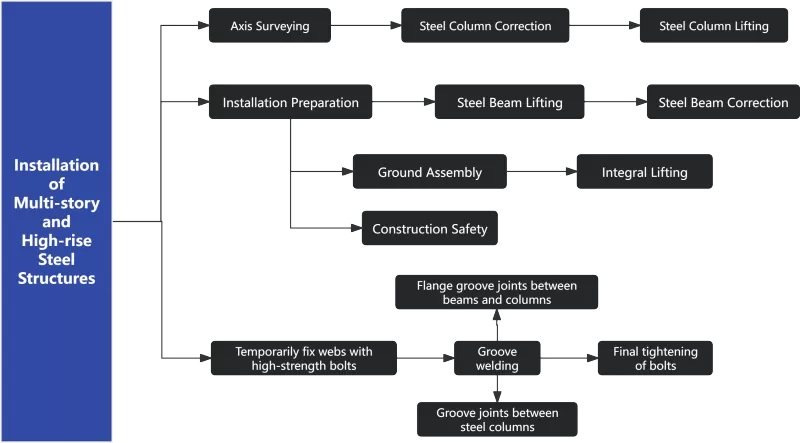

Монтаж на многоетажни и високи стоманени конструкции

Допустимата обработка за деформация на свиване при заваряване се запазва за компоненти на многоетажни и високи стоманени конструкции. Осите се прехвърлят от наземни контролни линии за повдигане и калибриране на стоманени колони. Преди повдигане на стоманени греди трябва да се проверят параметрите на колонните корбели и да се организират съоръжения за безопасност. След позициониране, вертикалните и централните линии трябва да бъдат калибрирани многократно, последвано от изграждане на свързване на всички видове компоненти.



Installation Methods of Steel Structures



Монтаж на стоманена пространствена ферма

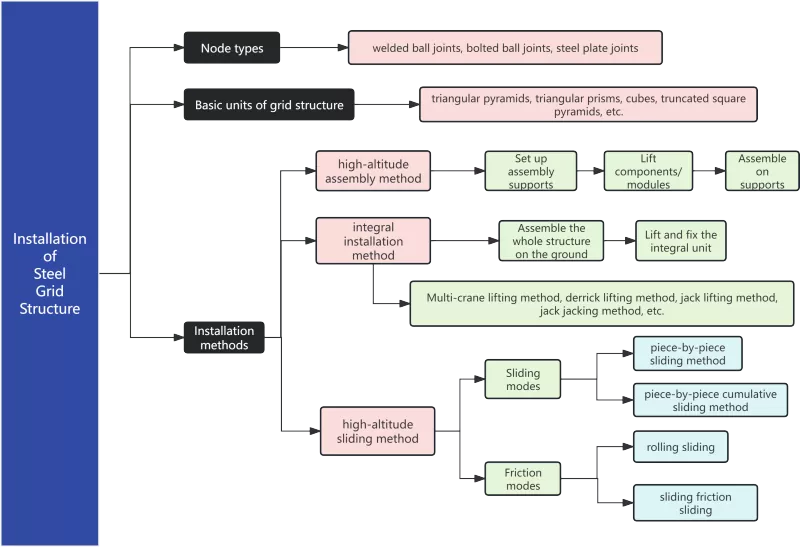

Космическата ферма е широко използвана покривна конструкция с голям размах с плътни елементи, което води до по-голяма трудност при изграждането от равнинните конструкции. Той използва главно три вида съединения и различни равнинни форми могат да бъдат сглобени чрез комбиниране на множество основни единици. Има три основни конструктивни метода за космически ферми: сглобяването на голяма надморска височина не изисква голямо оборудване за повдигане, но изисква голямо количество опори и включва обширни операции на голяма надморска височина; интегралната инсталация не се нуждае от опори, включва по-малко работа на голяма надморска височина и стабилно качество на заваряване, но налага високи изисквания към подемното оборудване и строителната технология; при плъзгане на голяма надморска височина се избягват монтажни опори с пълен комплект с умерено работно натоварване на голяма надморска височина и разпръснати повдигащи товари, докато специалните плъзгащи се релси трябва да бъдат положени предварително и точността на синхронизиране на плъзгането трябва да бъде стриктно контролирана.



Installation Methods of Steel Structures



Стоманена конструкцияинсталацията е систематичен проект, изискващ координиране на множество работни процедури и сделки. Неговото качество и ефективност разчитат на интегрираната координация на предварителната подготовка, схемите за повдигане, корекцията в процеса и управлението на безопасността. За едноетажни конструкции трябва да се даде приоритет на последователността на повдигане на компонентите и стабилността по време на позициониране. За многоетажни и високи сгради трябва да се прилага строг контрол върху деформацията на свиване при заваряване и точността на вертикално предаване. Що се отнася до пространствените фермови конструкции с голям обхват, строителните методи, включително сглобяване на голяма надморска височина, интегрално повдигане и плъзгане, трябва да бъдат избрани в съответствие с местните условия на обекта и трябва да бъдат правилно разгледани компромисите между потреблението на опори, работното натоварване на голяма надморска височина и капацитета на оборудването.



Installation Methods of Steel Structures



В реалното строителство, само чрез пълно разбиране на проектното намерение, стриктно спазване на кодекси и стандарти, засилване на наблюдението на проучванията и гъвкаво приемане на оптимални строителни техники, съобразени със структурните характеристики на различни проекти, може да се гарантира безопасно, ефективно и точно завършване на монтажа на стоманена конструкция, като се полага солидна основа за висококачествено изпълнение на целия строителен проект.



Installation Methods of Steel Structures



С 21 години задълбочен опит в производството на стоманени конструкции,EHSSпредприема широка гама от проекти за стоманени конструкции, обхващащи производство и монтаж на стоманени компоненти. От стартирането на инициативата „Един пояс, един път“ ние изнесохме множество големи стоманени структурни компоненти и доставихме проекти за монтаж в чужбина. С богат опит в монтажа, ние сме напълно способни да се справим с предизвикателствата при монтажа на различни сложни конструкции, вариращи от едноетажни индустриални цехове и супер високи сгради до конвенционални ферми и широкомащабни пространствени решетки. Нашата солидна професионална компетентност гарантира дългосрочната стабилна работа на всеки проект за стоманена конструкция.

Свързани новини
Оставете ми съобщение
X
Ние използваме бисквитки, за да ви предложим по-добро сърфиране, да анализираме трафика на сайта и да персонализираме съдържанието. Използвайки този сайт, вие се съгласявате с използването на бисквитки от наша страна. Политика за поверителност
ОтхвърлянеПриеми
